学习安装中心转动刮泥机
编辑:潍坊汇晟环保设备有限公司   时间:2020-06-30

  设备安装的好坏,对于其后期的运行相当重要,因此大家在安装中心转动刮泥机之时,应由专职人员来操作,本文带大家了解下该设备部分构件安装的过程吧:

  一、刮泥机安装前的准备工作:

  1、认真熟张图纸和施工现场,了解技木规范及验枚规范。

  2、现场施工机具准备就绪,包括吊装工具脚手架、平台的搭设等。

  3、核对地子的几何尺寸,包括标高,平整度等,检測是否与设计图纸相符,并符合相应技术规范及设备基础验收要求

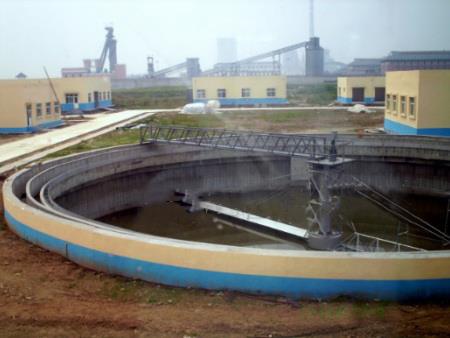

  二、行走车轮和中心刮泥机桥架的组装:

  1、通常情况下,刮泥机桥架的跨度比较大,由于运输条件的限制,设备到货大都是散装配件,这就需要在安装前对桥架进行分段组对。为保证桥架拱度要求,现场需要用脚手架搭设一个钢制组装平台。鉴于现场场地狭小,交叉作业频緊,开挖工作量大,工期緊,针对这些情况,现场没有搭设操作平台,而是用枕木来取代平台完成组对。

  2、设备到货情况为:每台刮泥机桥架为三节装为保证跨度要求,现场采用8吨汽车吊将桥架吊放在枕木上进行拼装,拼表时用水平仪和锥形木块来调整桥架的上拱度,当达到设计的拱度之时便可以对桥架进行施焊,然后再用经纬仪测量桥架的直线度。当焊接完1台中心转动刮泥机的框架后,再利用1台框架作为后一台桥架泥机组装平台。第2台刮泥机桥架组焊完毕,紧接着便是安装栏杆,在安装驱动装置之前,需要将桥架两端用枕木垫高且保持水平,当驱动装置在安装调平以后,再把桥架与驱动装置相连。

  3、采用水平仪测量刮泥机桥架的上拱度时,二沉池桥架需要分别布设5个测量点。

  4、二沉池周围管线密集,宫沟开挖工作量大,吊车的站位受到一定的限制,加上现场有高压线电杆,如果桥架吊装不好会引起桥架变形,为了不影响安装质量精度,为了节约成本,现场采用一次性组对二台刮泥机及栏杄后整体吊装,用20吨和8吨吊车相配合吊装以防桥架变形,即桥架两头各站台吊车,把刮泥机全部吊装在池子走郎上(注意不要超负荷)鉴于每座池子的池沙坑具有相互独立性,如果电机先装上驱动単元后会影响组对的完成通过组对好的刮泥机可用人工将刮泥机转运到池体边缘靠近吊装点吊刮泥机进池坑是应用10吨吊车与8吨吊车配合吊装来实现的。

  由于篇幅所限,中心转动刮泥机的安装过程就讲到这里了,下期我们再继续讲解,敬请期待。
